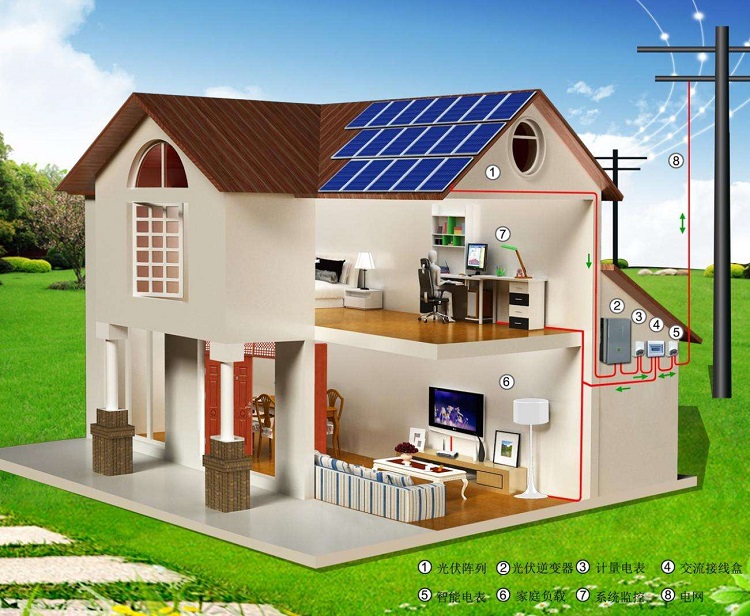

分布式光伏电站建设流程及并网流程

1、确定地址(选址)
2、与业主接触并得到业主意向同意
3、现场勘测(如条件具备)
4、制定光伏电站建站方案
5、建站方案送业主审核并确定
6、与业主签订建设屋顶太阳能光伏电站合同(或屋顶租赁合同)
7.1、按建站方案设计电站配制
7.2、选择建站物资(含需加工制作物资,如柜子)
7.3、联系电力部门直到并网系统完成
7.4、签订物资采购合同(含需制作的物资制作合同)
7.5、开始土建工程(7.1、7.2、7.3、7.4、7.5可同时进行)
8、采购物资付款(含制作物资的付款)
9、对收到的采购、制作物资进行验收
10.1、开始支架、光伏组件施工安装(含板间连线)
10.2、检查施工质量情况
10.3、开始逆变器、电缆、配电柜等电器方面施工安装
11、通知电力部门(提前2-3天预约)
12、接通从光伏组件到逆变器连线
13、接通从逆变器到并网柜连线(上网开关关掉)
14、对整个工程进行检查
15、合闸送电(电力部门人员在场)

分布式光伏项目并网流程
1、业主提出并网申请,到当地的电网公司大厅进行备案。
2、电网企业受理并网申请,并制定接入系统方案。
3、业主确认接入系统方案,并依照实际情况进行调整重复申请。
4、电网公司出具接网意见函。
5、业主进行项目核准和工程建设。
6、业主建设完毕后提出并网验收和调试申请。
7、电网企业受理并网验收和调试申请,安装电能计量装置(原电表改装成双向电表)
8、电网企业并网验收及调试,并与业主联合签订购售电合同及并网调度协议。
9、正式并网运行。
